Informacja za okres od 29 listopada do 10 grudnia
14.12.2021
Od początku budowy do 10 grudnia 2021 r. wykonano na południu Nakła Śląskiego 2266,5 metrów bieżących kanalizacji sanitarnej. Przedstawiamy postępy prac i galerię zdjęciową z okresu dwóch tygodni działań.

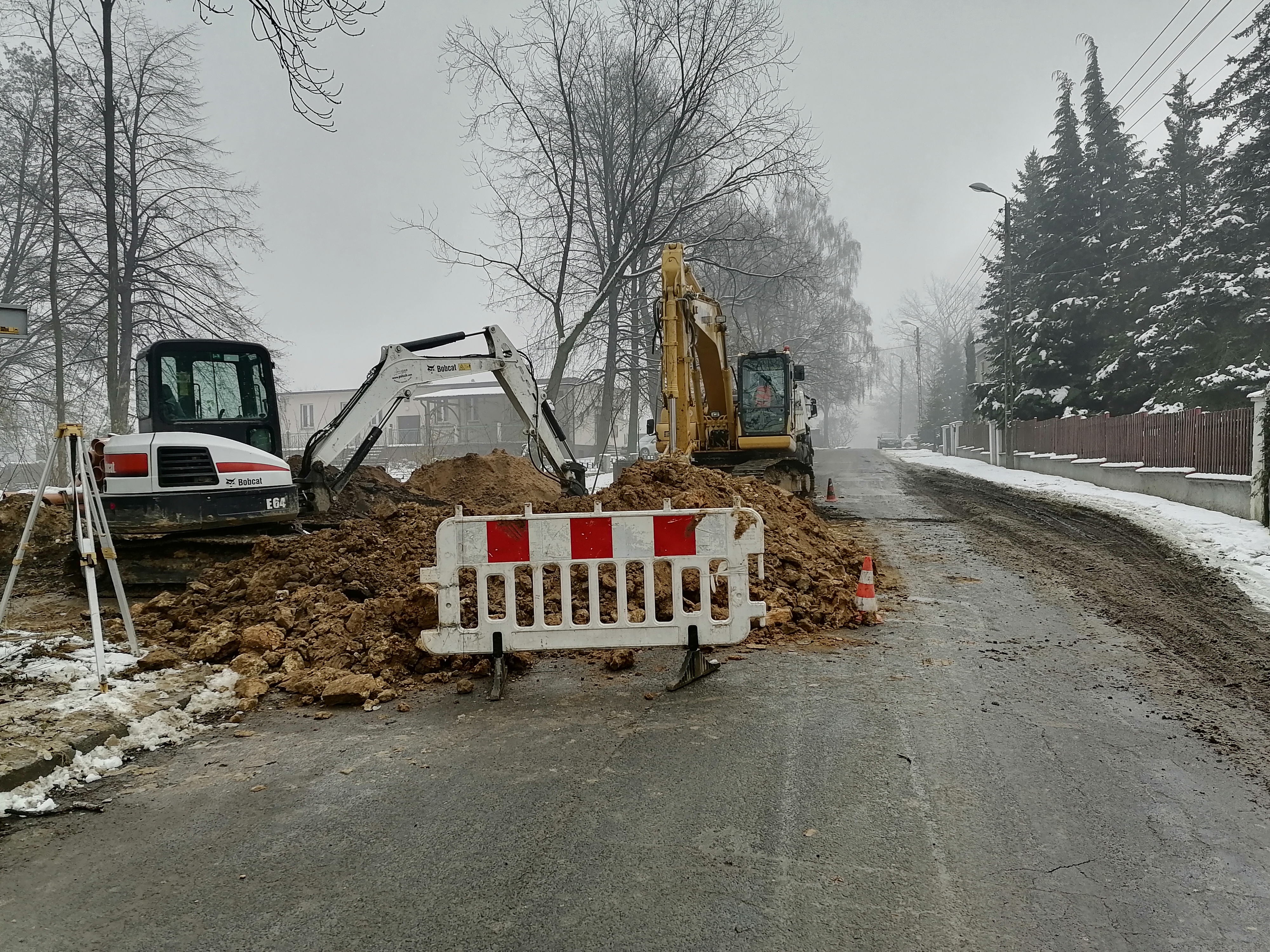

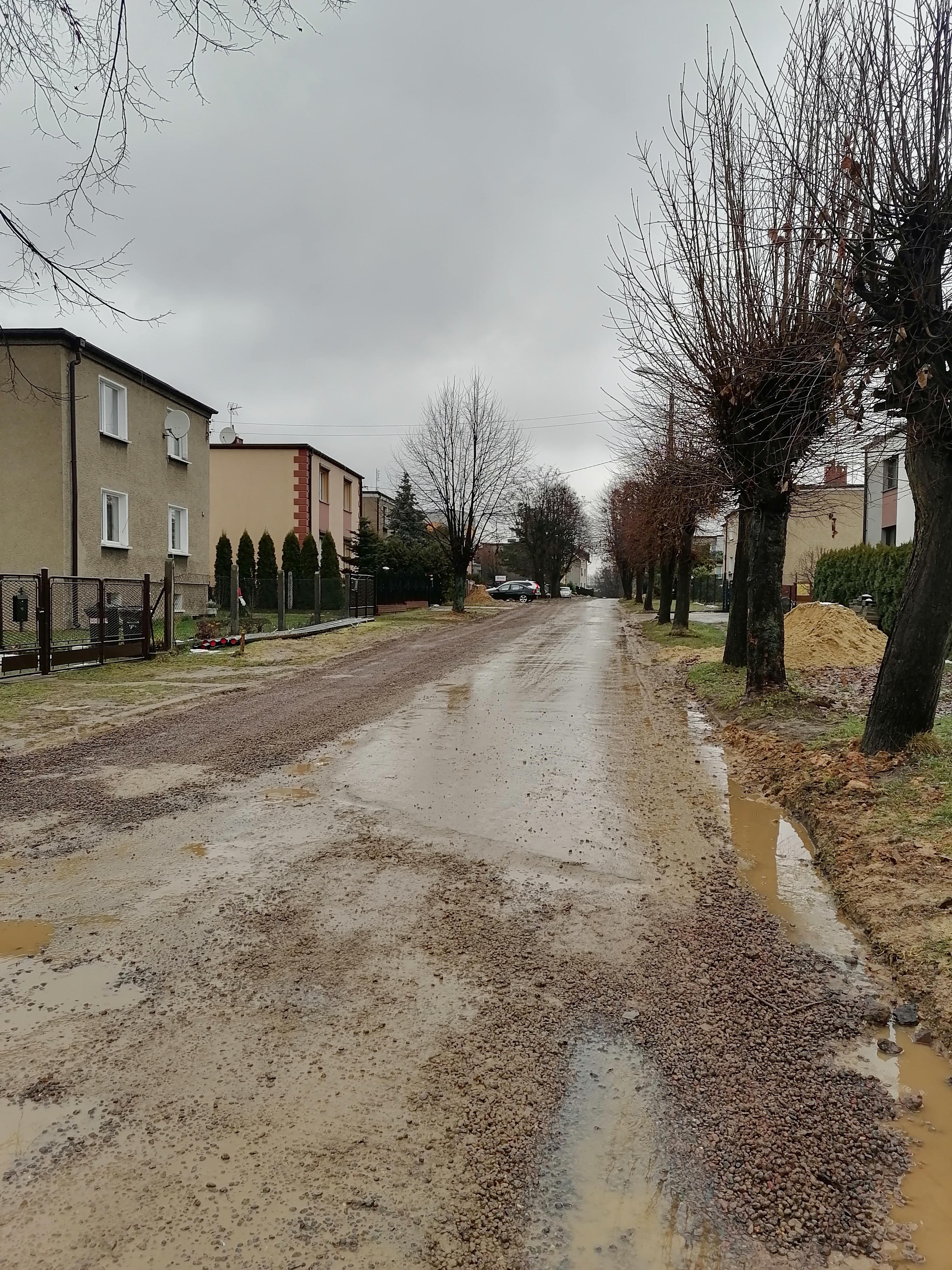

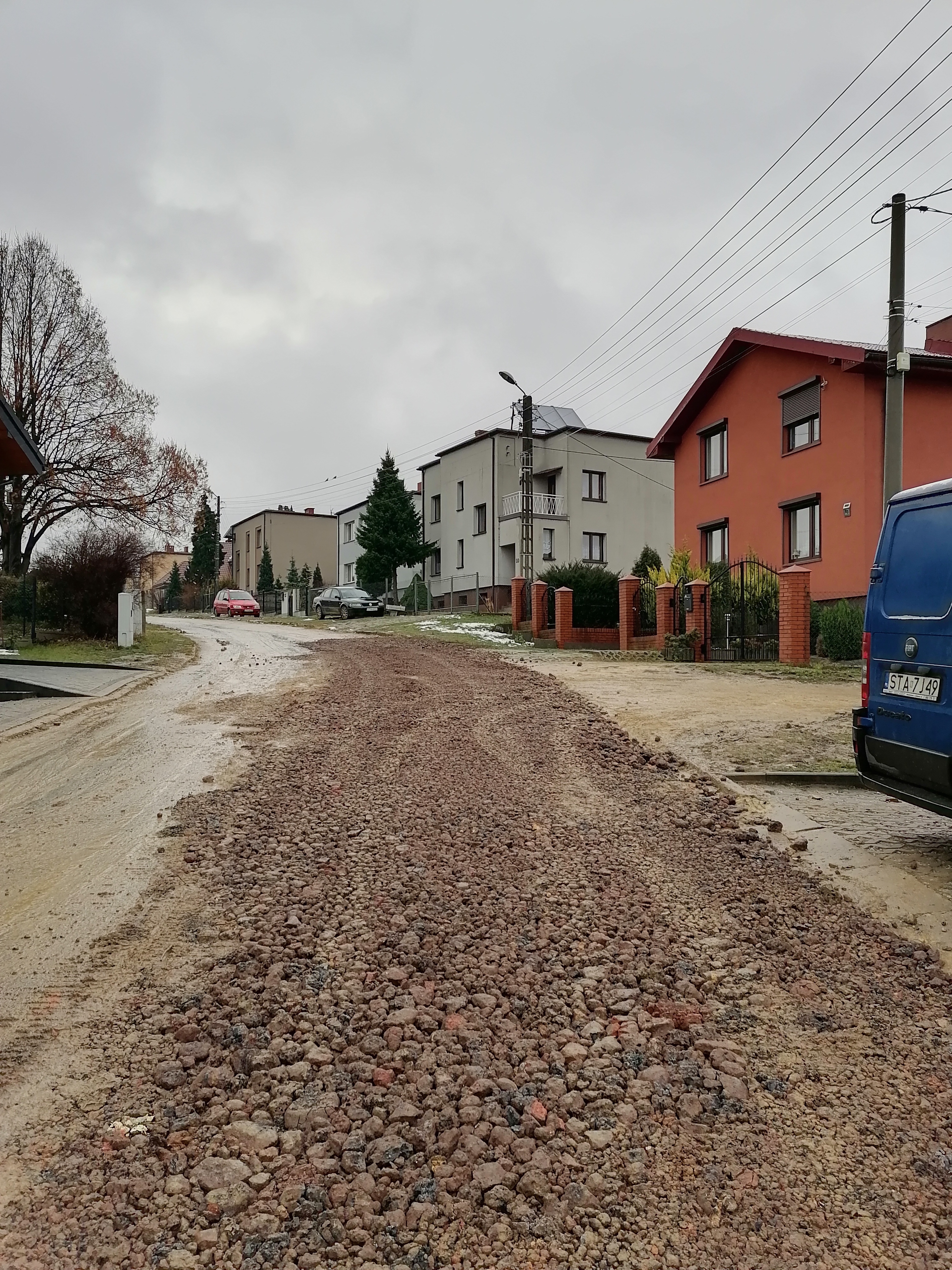

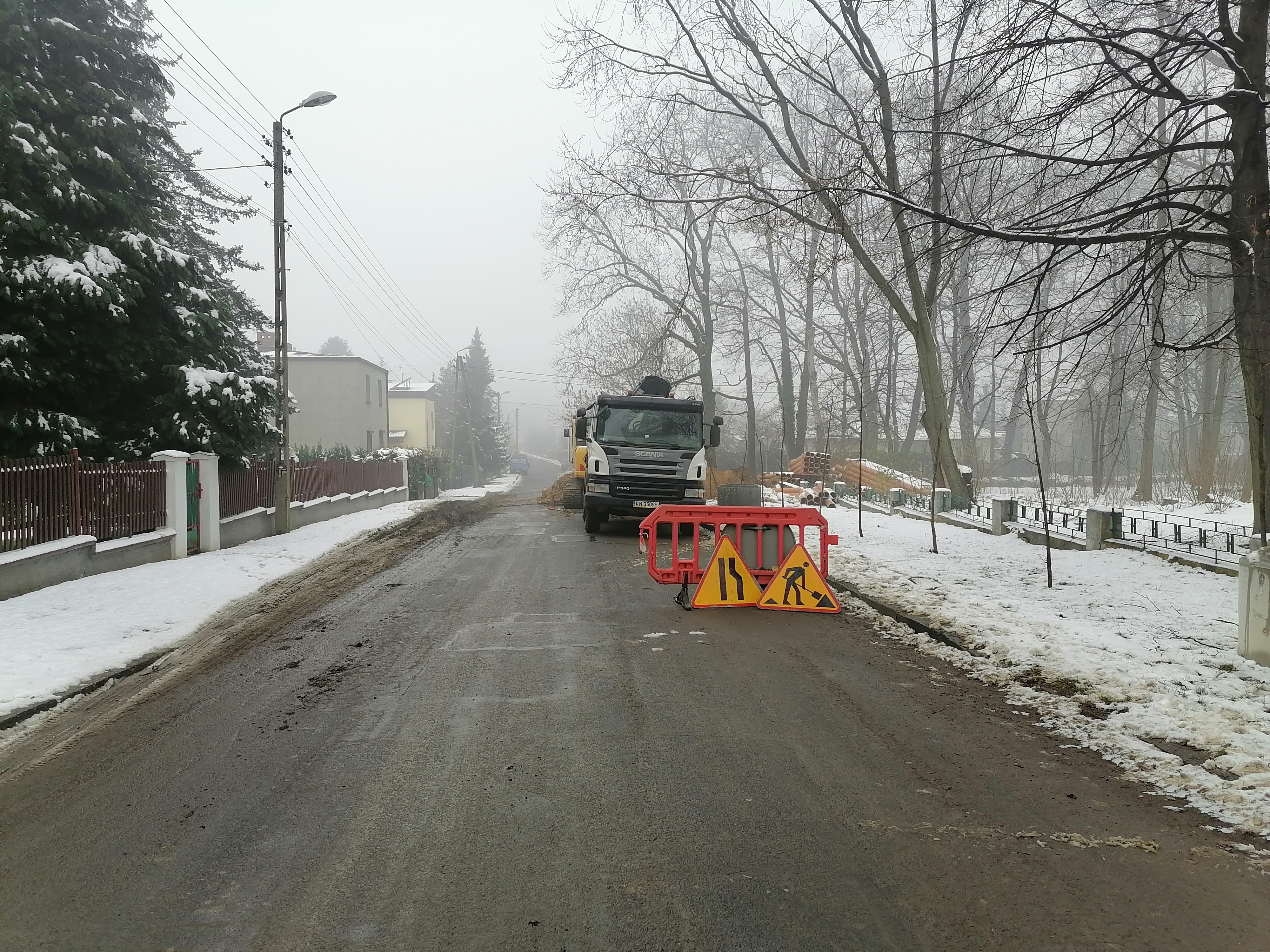

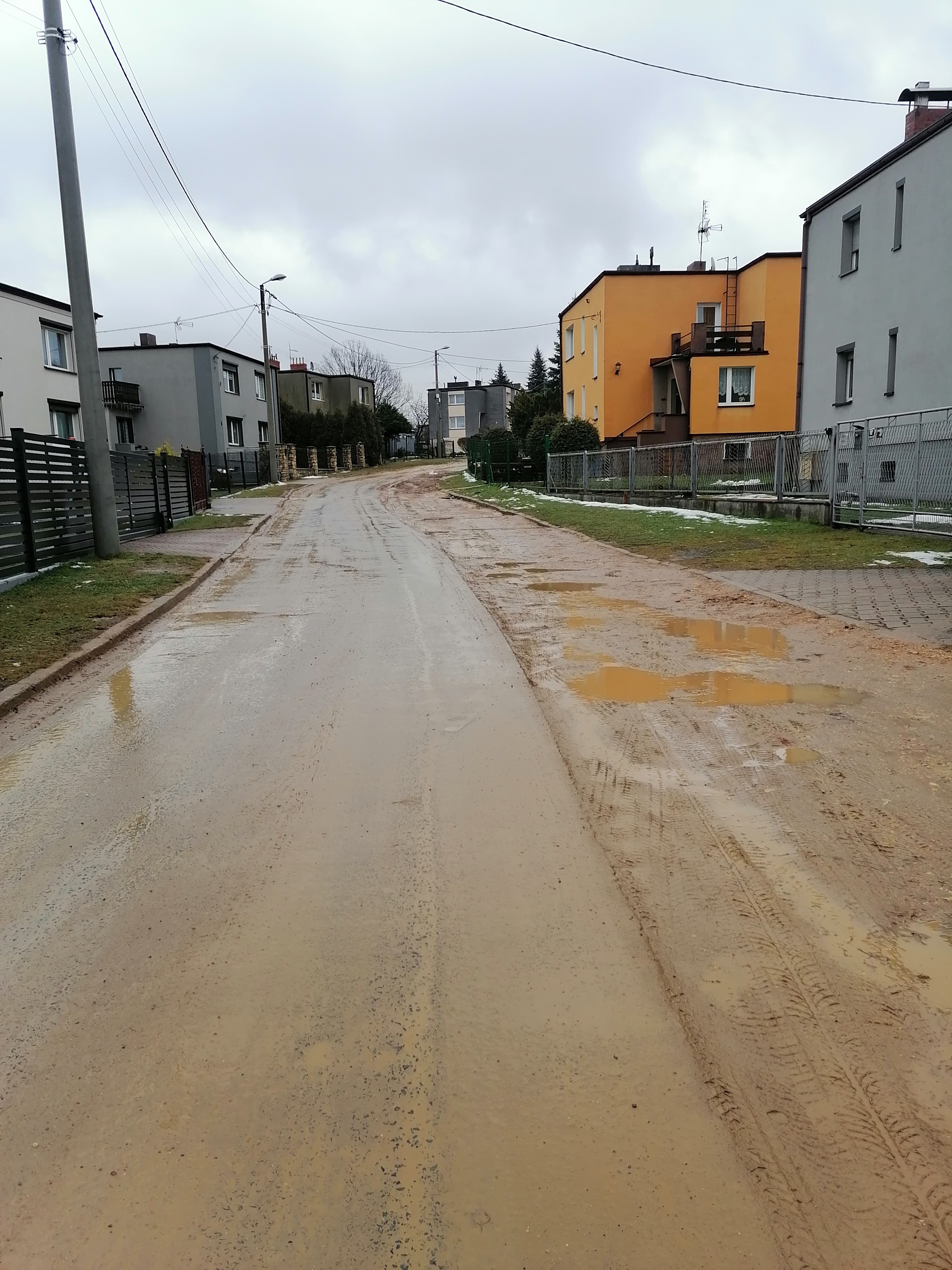

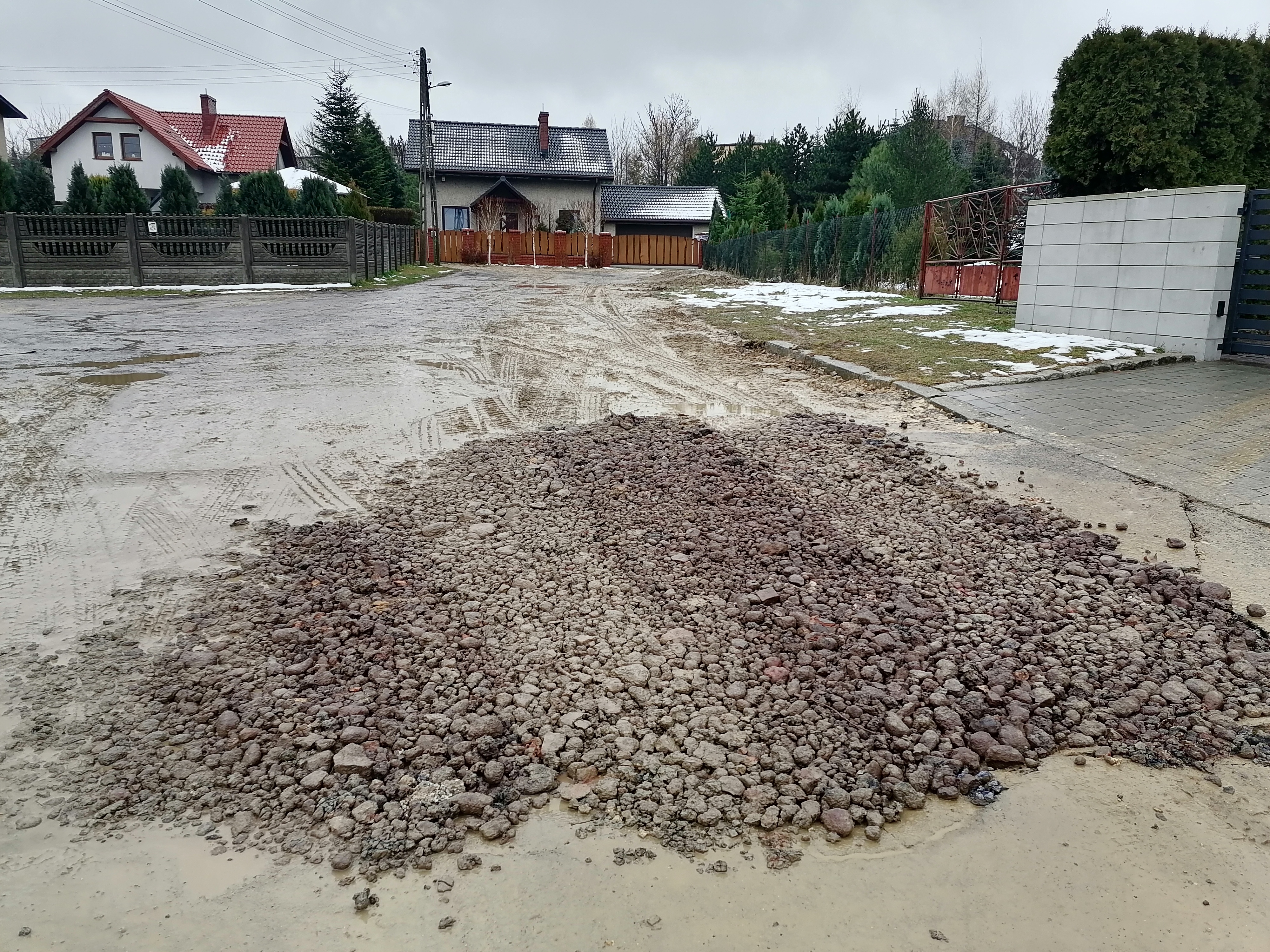

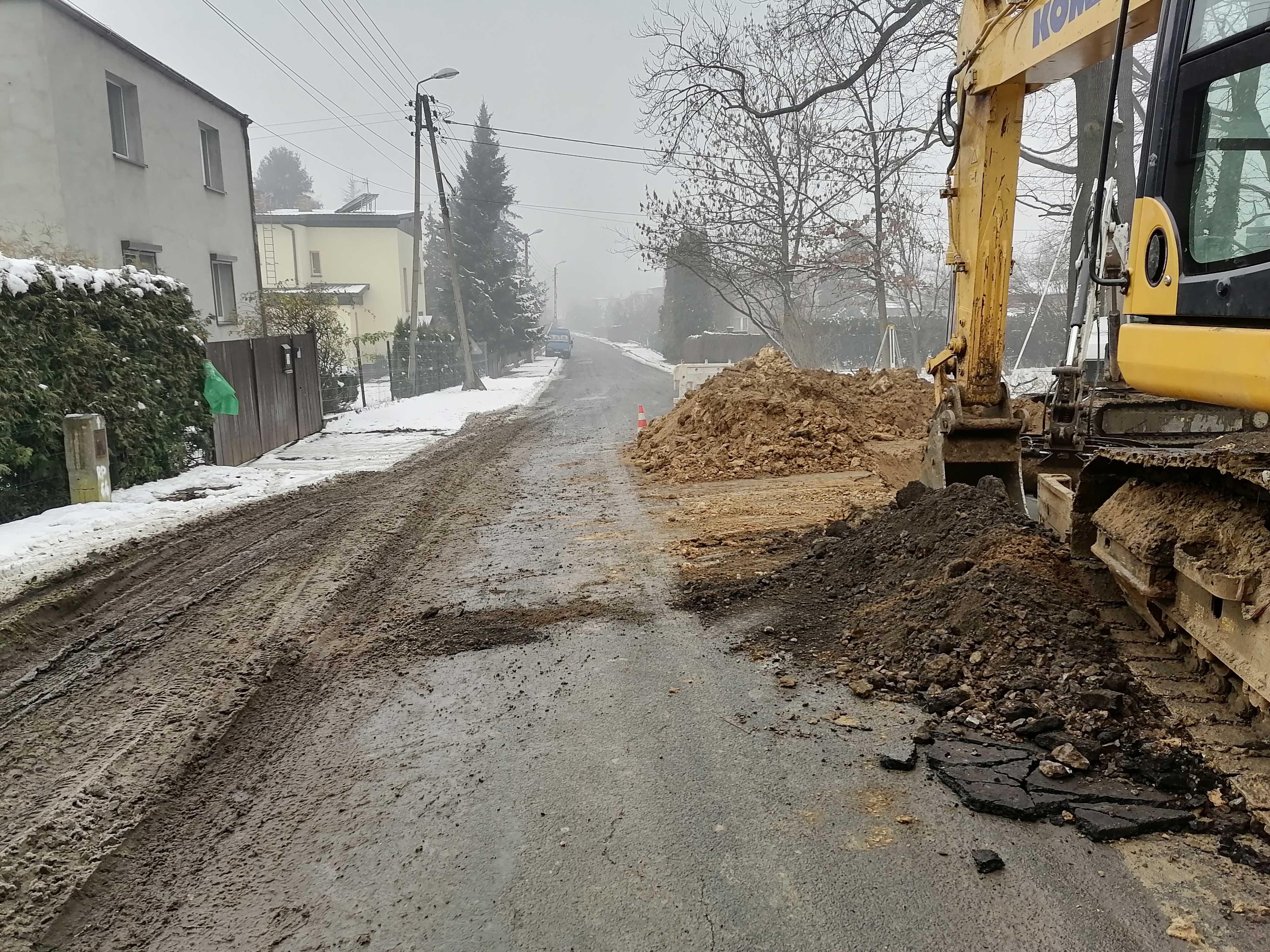

- Budowa kanalizacji sanitarnej
Zabudowa kanalizacji sanitarnej fi200 PVC w ul. Morcinka – wykonano 209 mb kanalizacji (odc. O17 – O25 +29 mb)
Zabudowa kanalizacji sanitarnej fi200 PVC w ul. Powstańców – wykonano 93,0 mb kanalizacji (odc. N9 -N12)
Zabudowa kanalizacji sanitarnej tłocznej fi160PE w ul. Szkolnej op pompownii P5 + 5 mb w kierunku pkt. A16 (wykonano 5mb)
- Całkowita długość wykonanych kanałów kanalizacji sanitarnej w raportowanym okresie – 307,0mb.
Instalacja wodociągowa
Odcinek DN160 wzdłuż kanalizacji sanitarnej w ulicy Powstańców - Ilość wykonanej sieci wodociągowej 10 mb plus 3 zasuwy oraz hydrant 1_HP3
Odcinek sieci wodociągowej PEHD fi125 w ulicy Wolności - Ilość wykonanej sieci wodociągowej: 68,5 mb
Całkowita długość wykonanej instalacji wodociągowej w raportowanym okresie – 78,5 mb
- Instalacja elektryczna
Wykonanie sieci elektrycznej przy przepompownii P6 – montaż kabli SN zakończony
- Instalacja teletechniczna
Zakończono roboty przy przepompownii P6.
- Kanalizacja deszczowa
Nie wykonano nowych robót przy kan. deszczowej.
Całkowita długość wykonanych kanałów kanalizacji sanitarnej od początku realizacji – 2266,5mb.
Całkowita długość wykonanej instalacji wodociągowej od początku realizacji – 732,5 mb
Całkowita długość wykonanej instalacji elektrycznej od początku realizacji – 96,0 mb – rury osłonowe, 780 mb kabli SN, rury osłonowe – 2 mb
Całkowita długość wykonanej instalacji teletechnicznej od początku realizacji – 24,0 mb
Całkowita długość wykonanej kanalizacji deszczowej od początku realizacji – 14,0 mb.
