Informacja za okres od 29 listopada do 10 grudnia
14.12.2021
Od początku budowy tranzytu do 10 grudnia 2021 r. wykonano 2441,5 metrów bieżących kanalizacji sanitarnej. Przedstawiamy postępy prac i galerię zdjęciową z okresu dwóch tygodni działań wykonawcy.

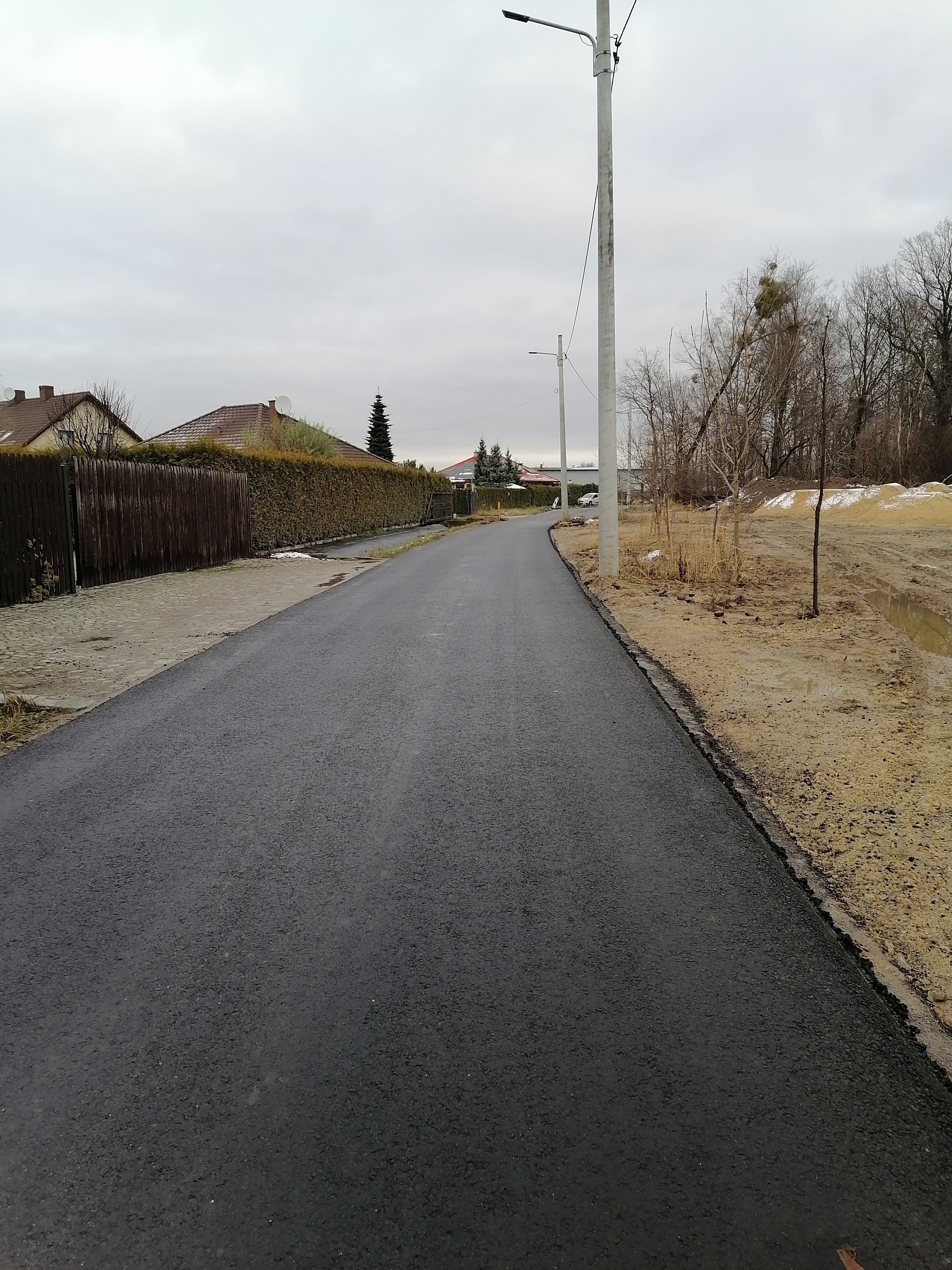

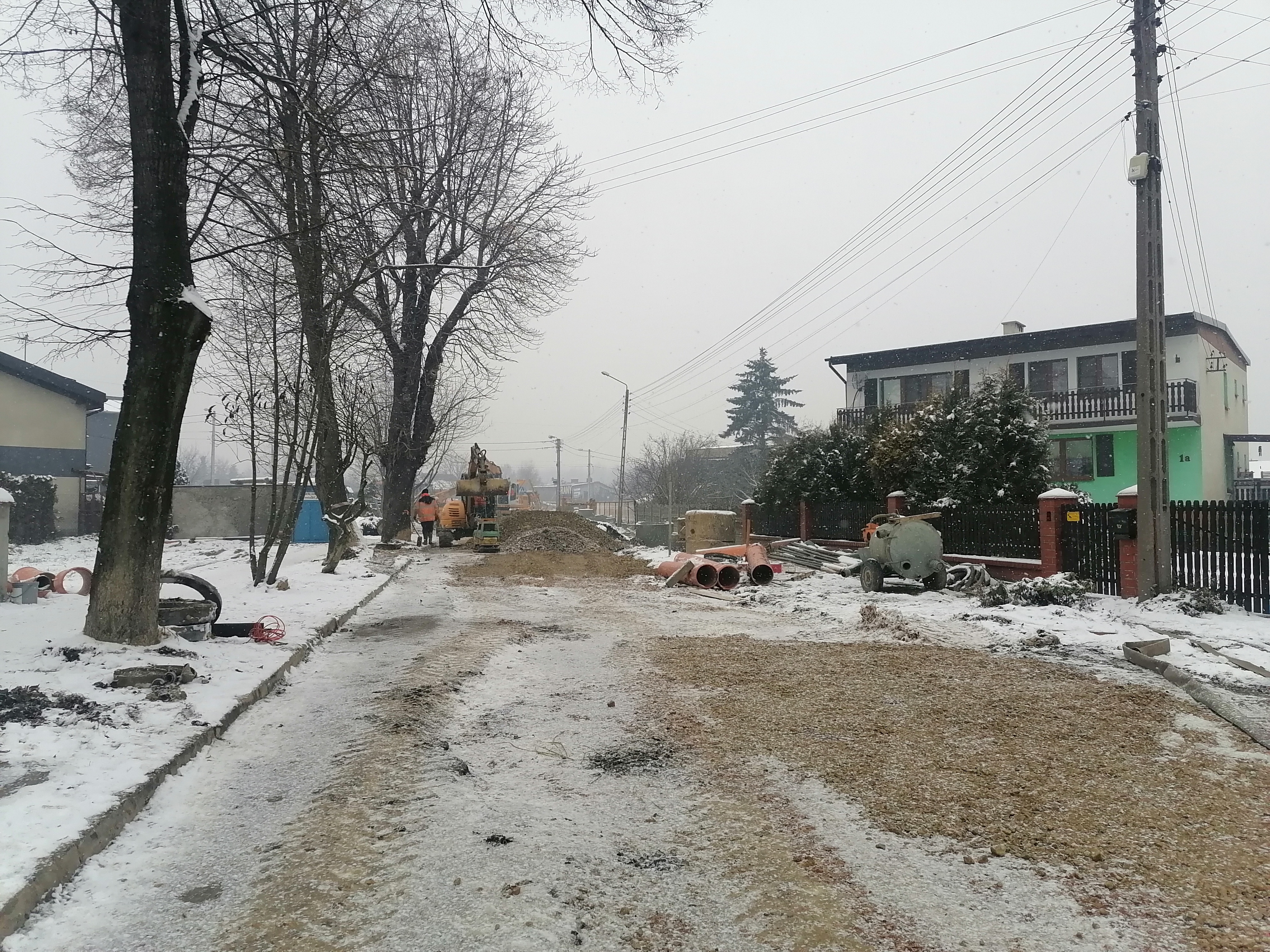

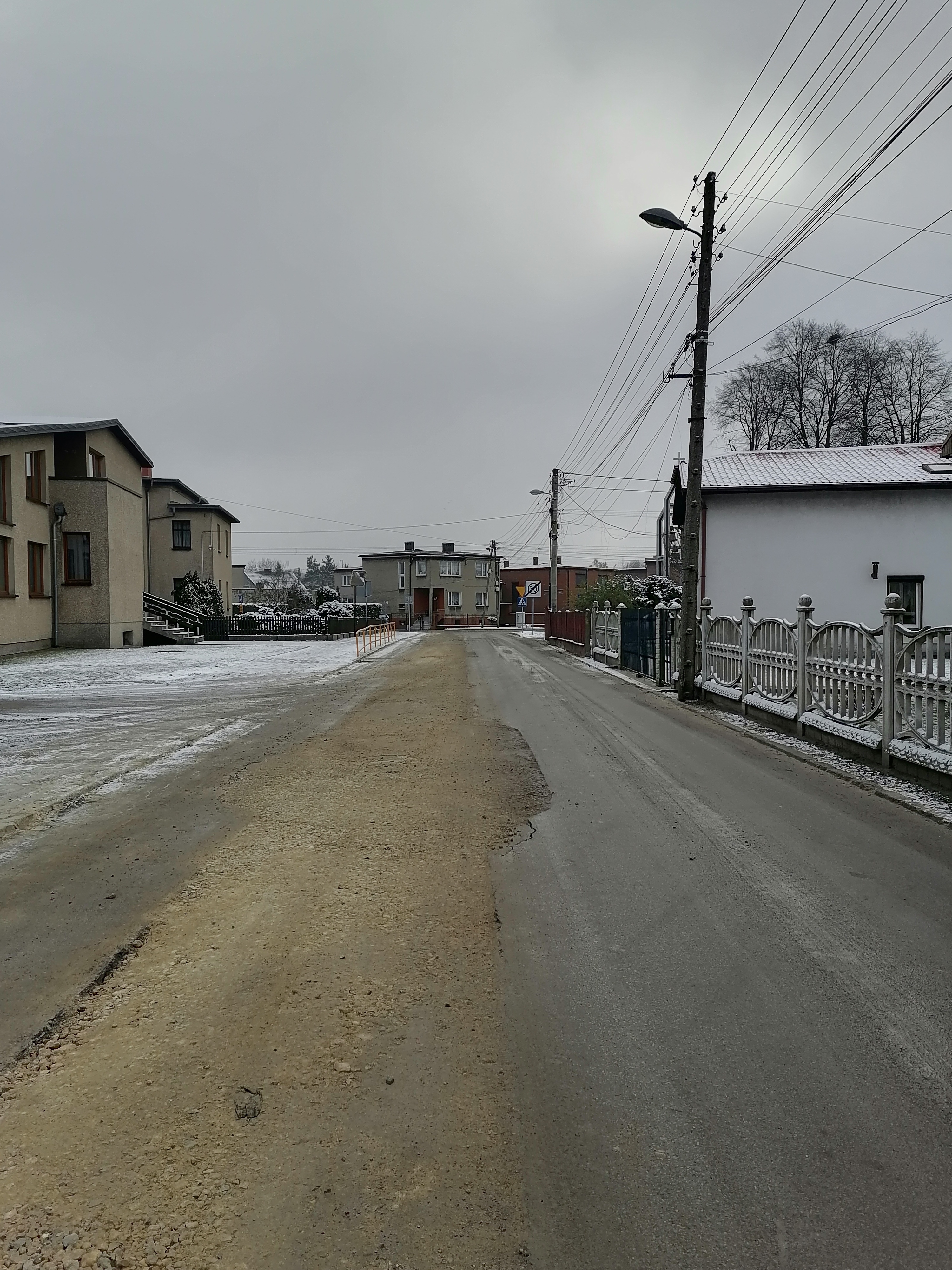

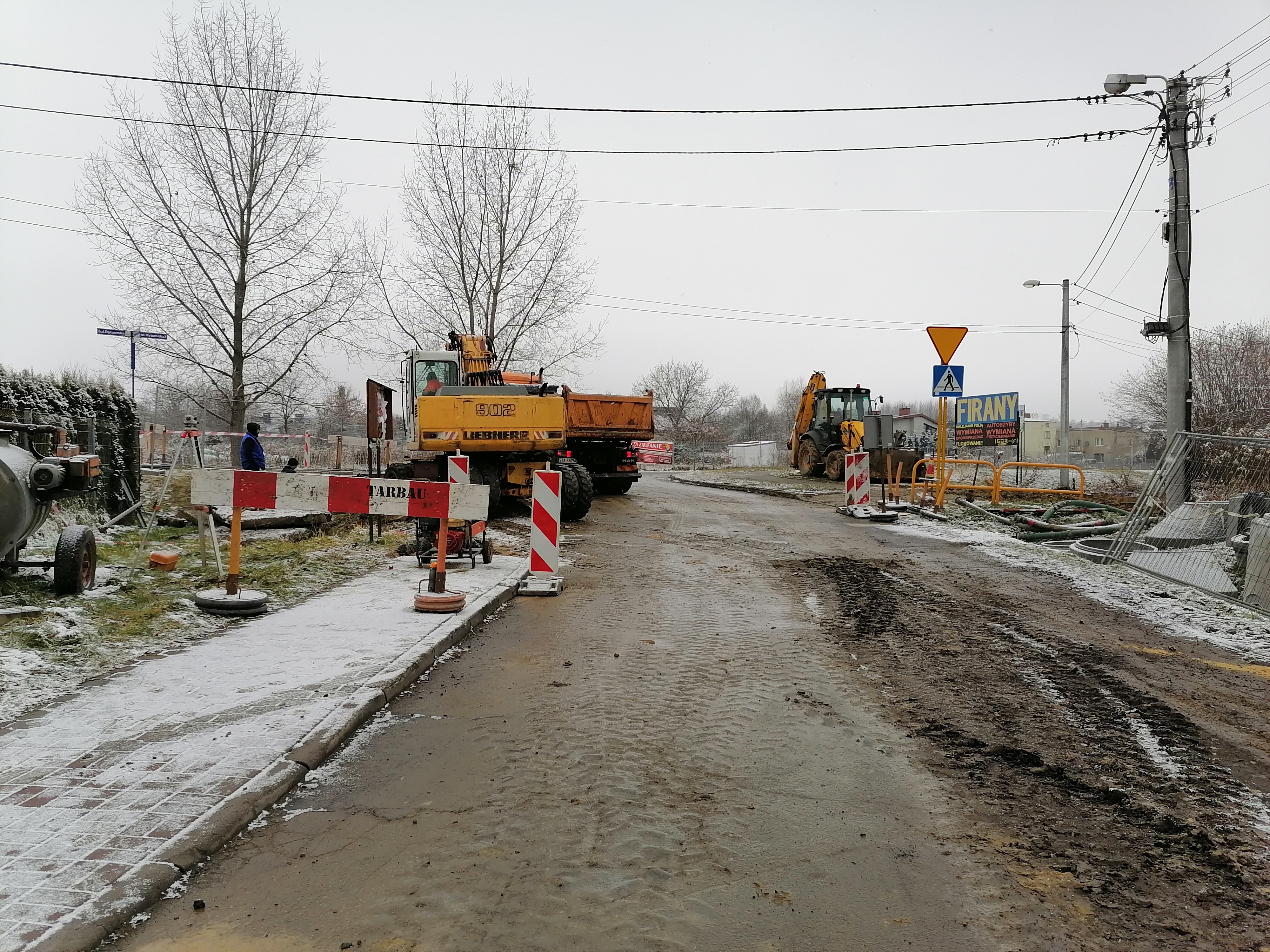

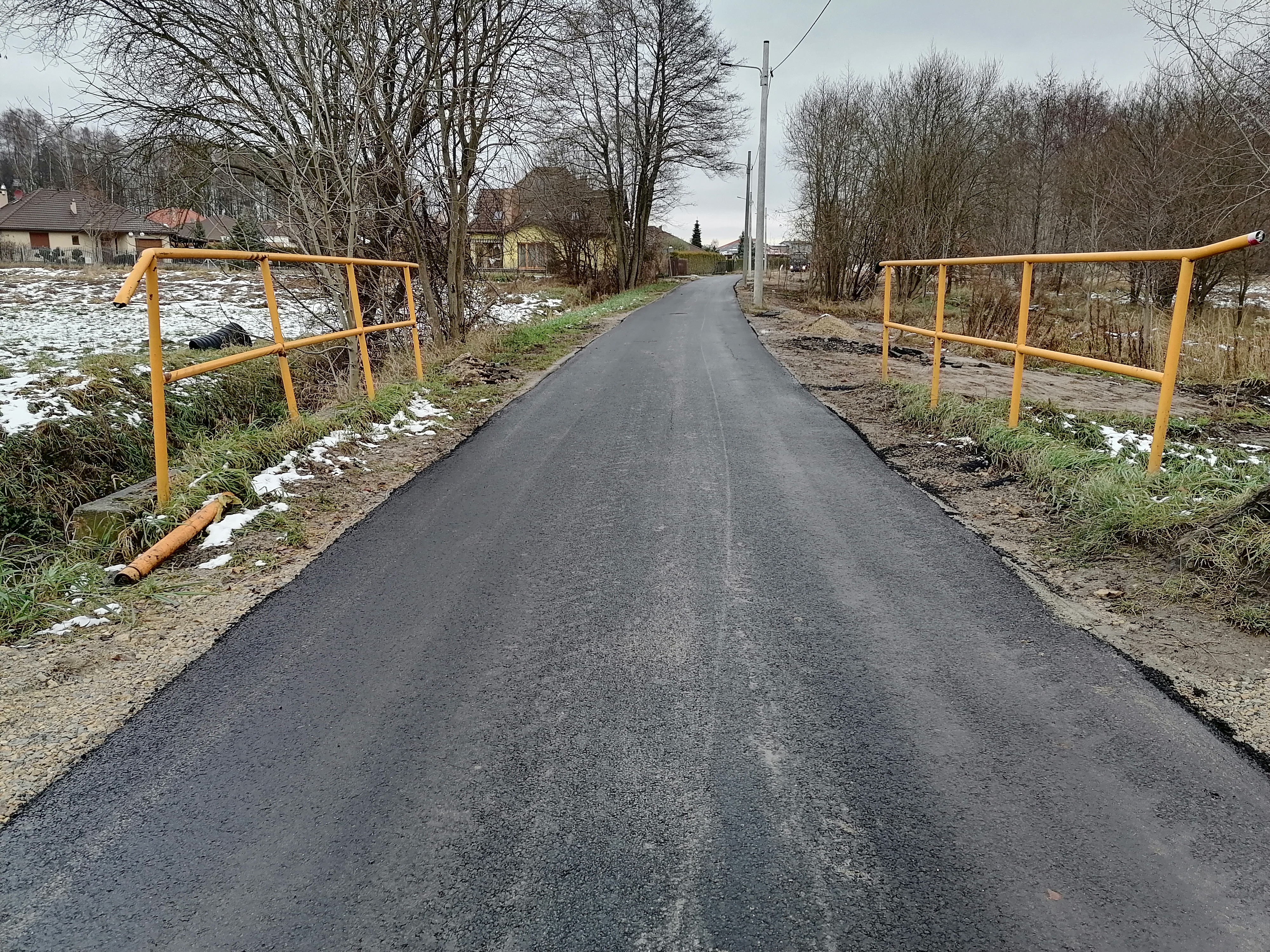

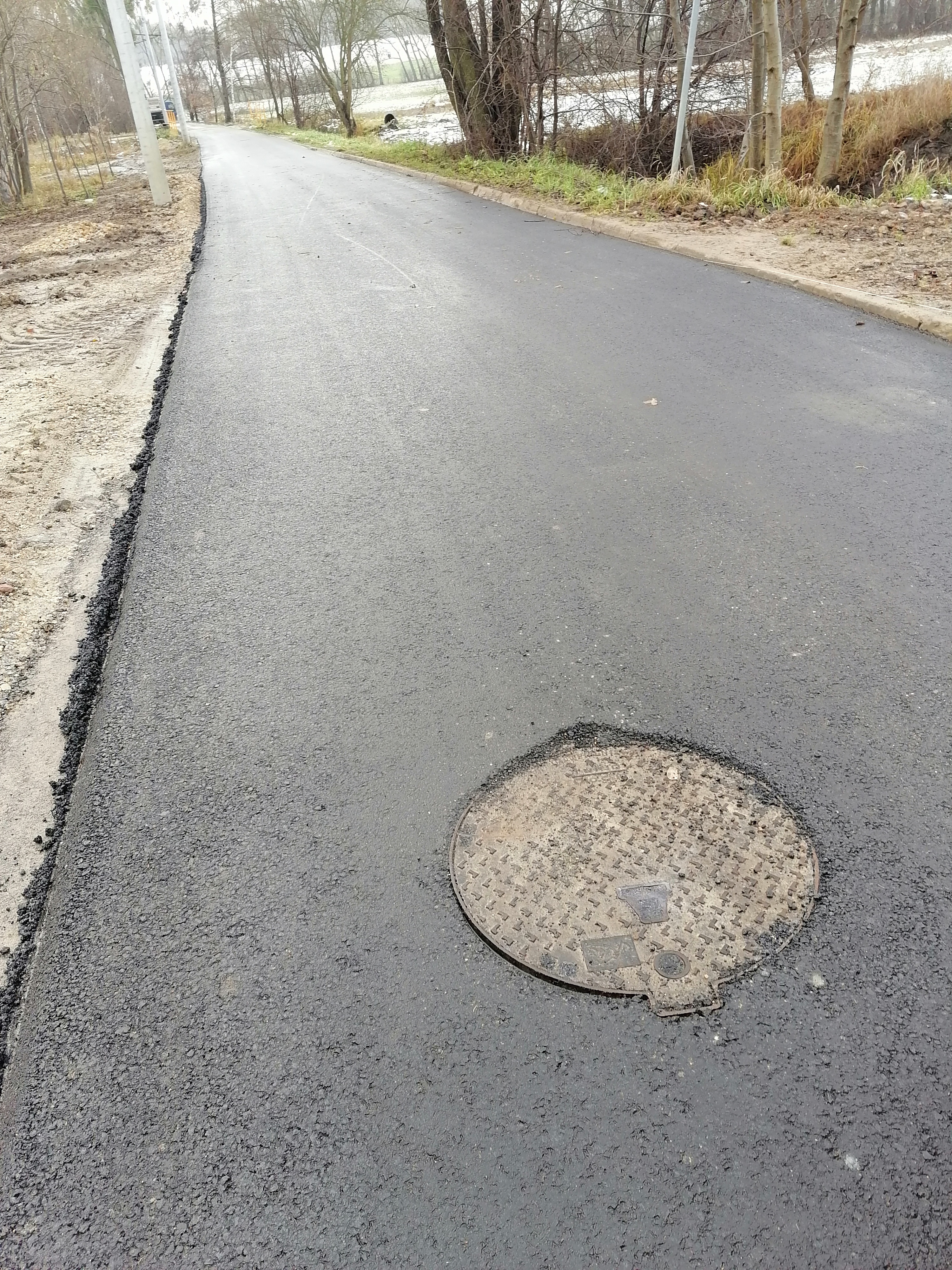

W okresie od 29 listopada do 10 grudnia:

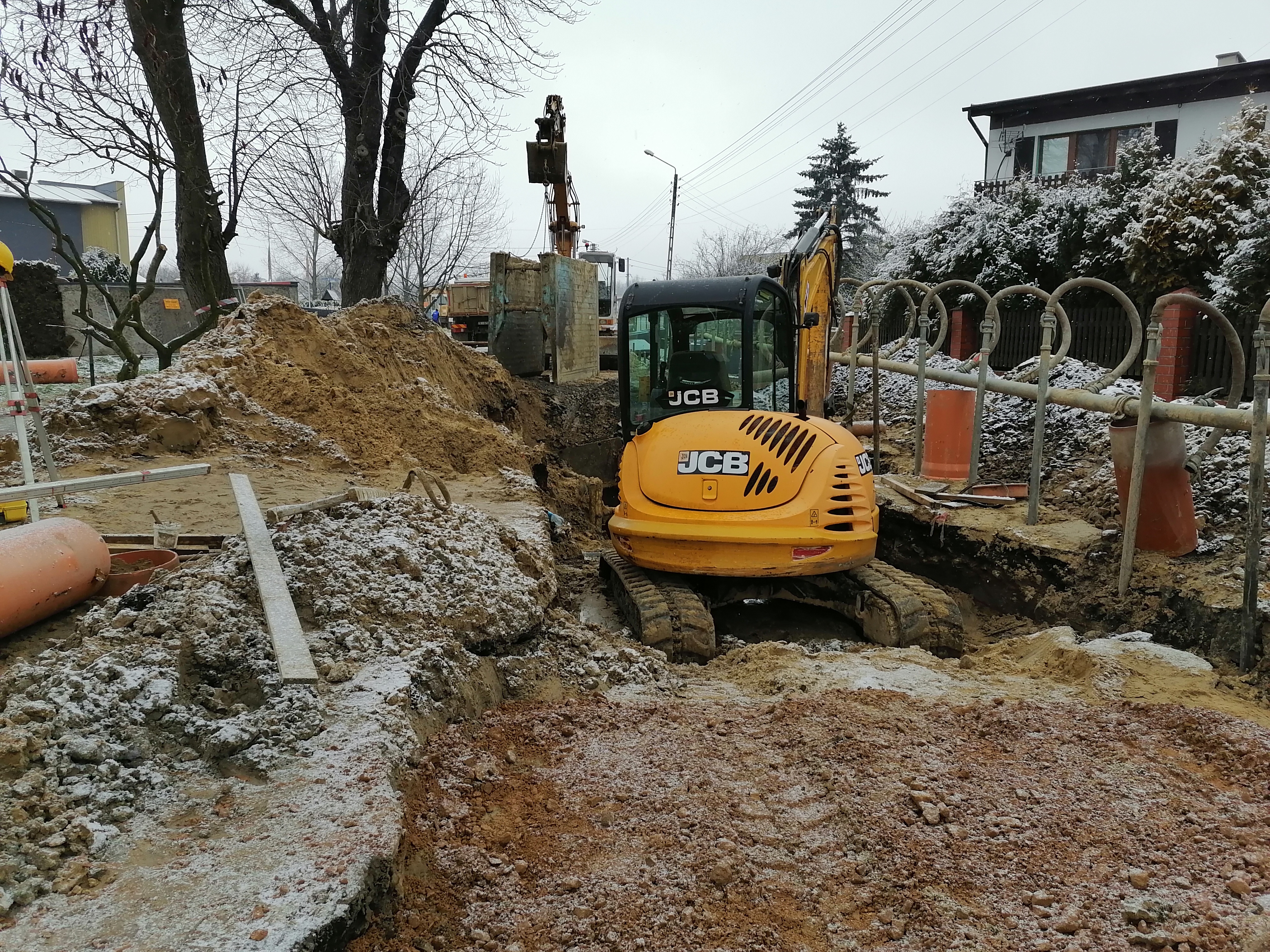

Zabudowa kanalizacji fi 400PVC w ul. Polna – wykonano 49 mb.

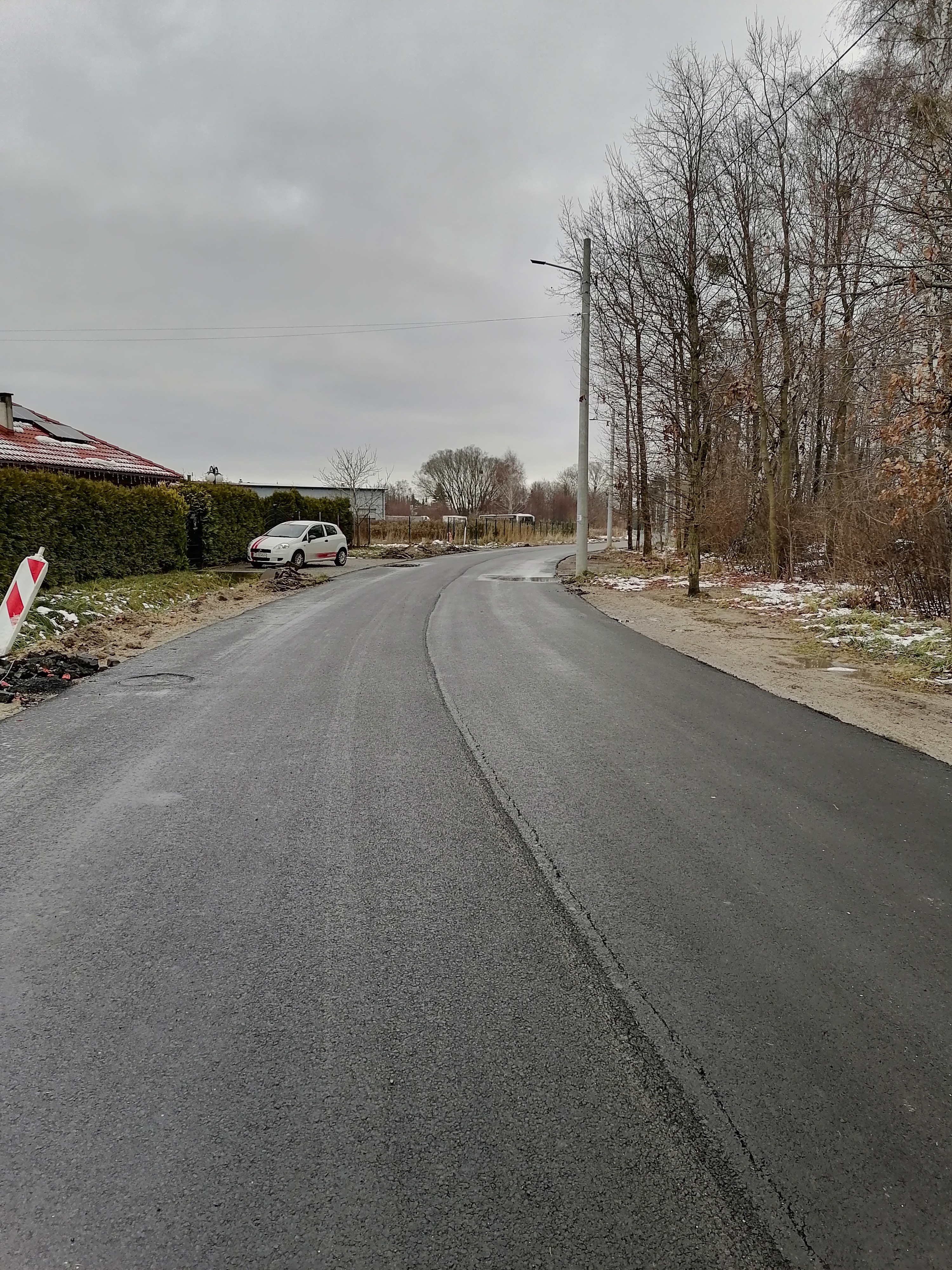

Zabudowa kanalizacji fi 400PVC w ul. Wieczorków – wykonano 60,5 mb.

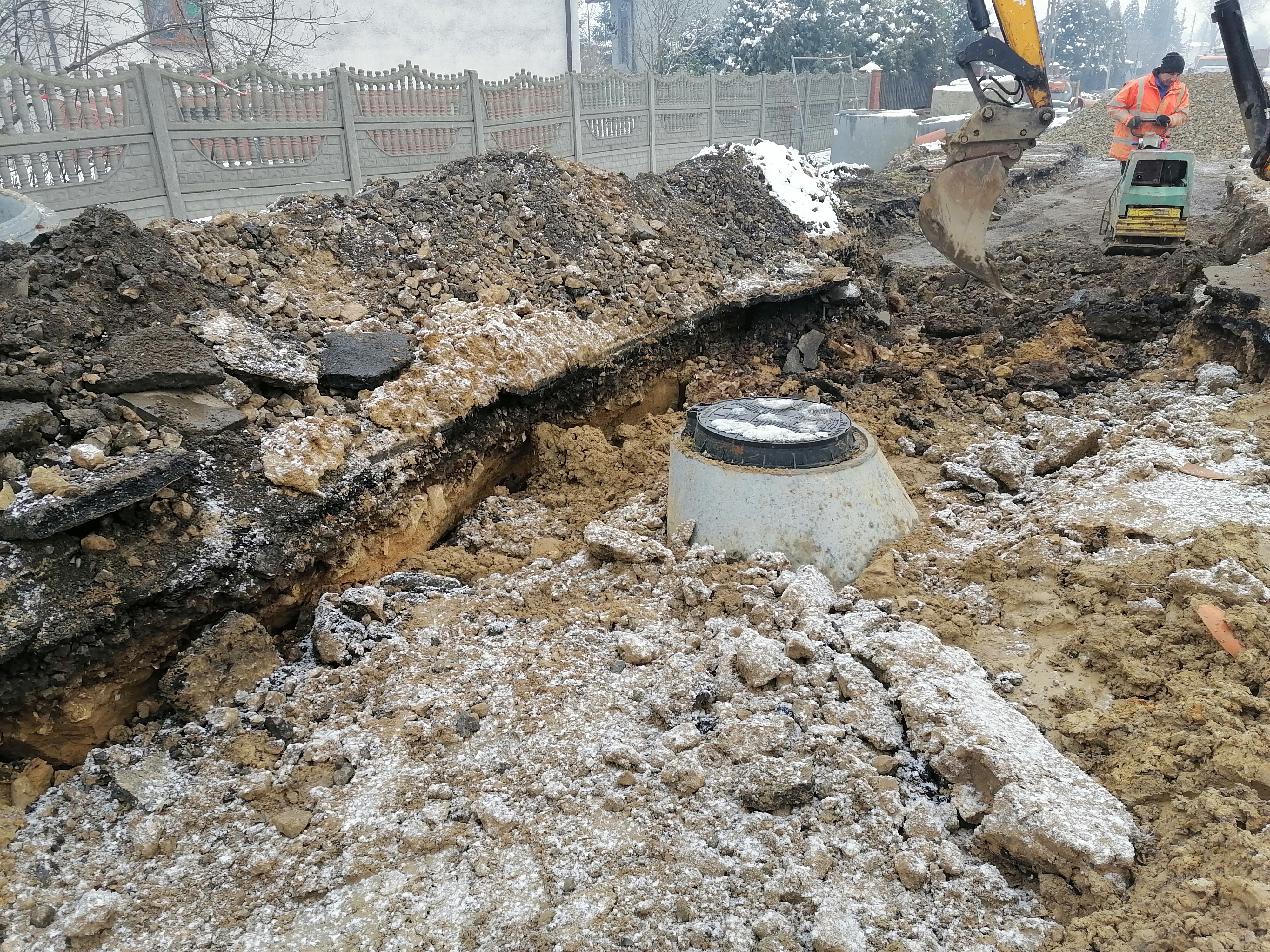

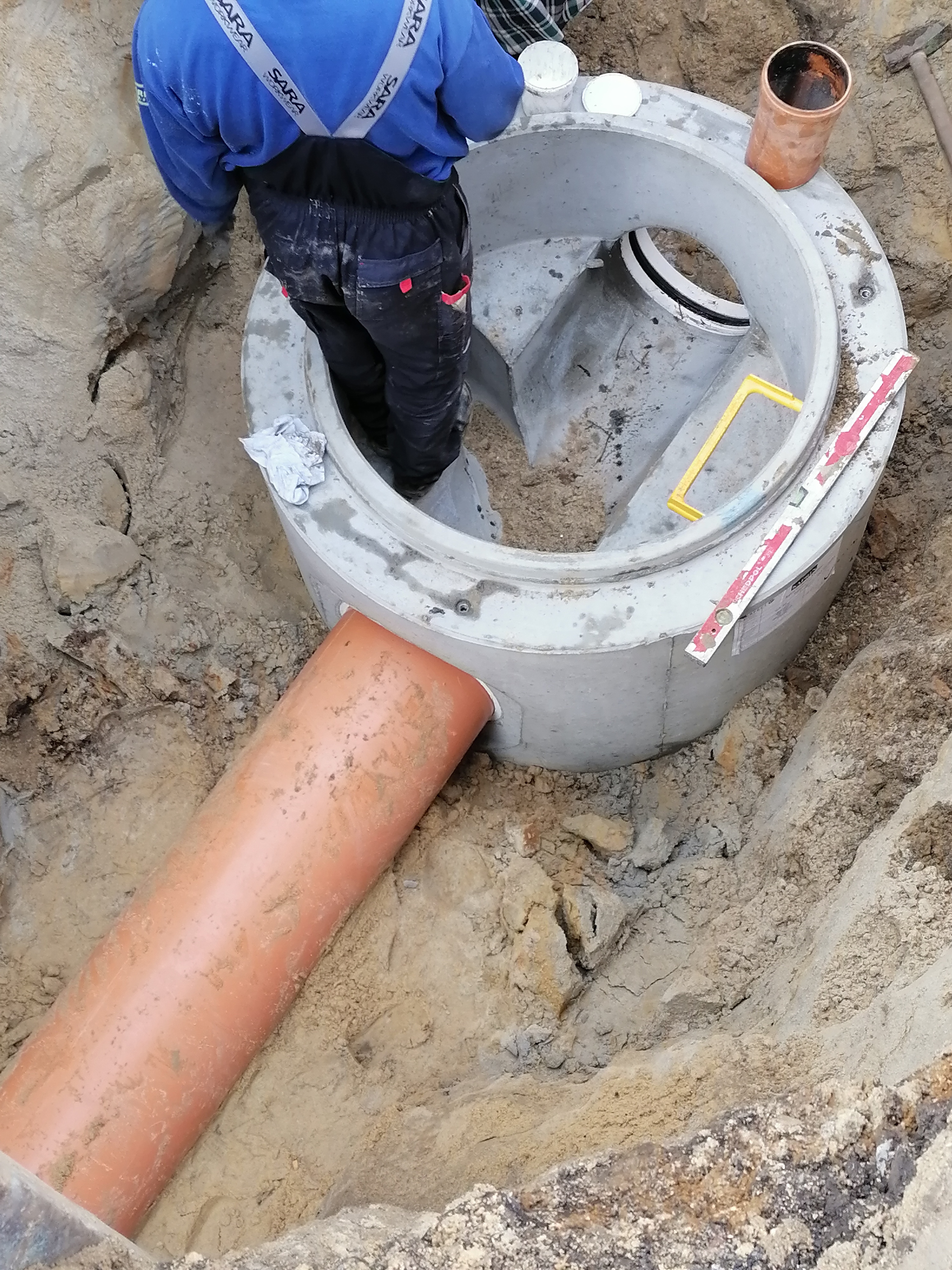

Zabudowa studni na istniejącym kanale w ul. Polnej – zabudowano studnie SA48 -fi1200 oraz SA104 – fi1200.
