W celu świadczenia usług na najwyższym poziomie stosujemy pliki cookies. Korzystanie z naszej witryny oznacza, że będą one zamieszczane w Państwa urządzeniu. W każdym momencie można dokonać zmiany ustawień Państwa przeglądarki. Dodatkowo, korzystanie z naszej witryny oznacza akceptację przez Państwa klauzuli przetwarzania danych osobowych udostępnionych drogą elektroniczną.
Powrót

Informacja za okres od 26.07.2021 do 06.08.2021

13.08.2021

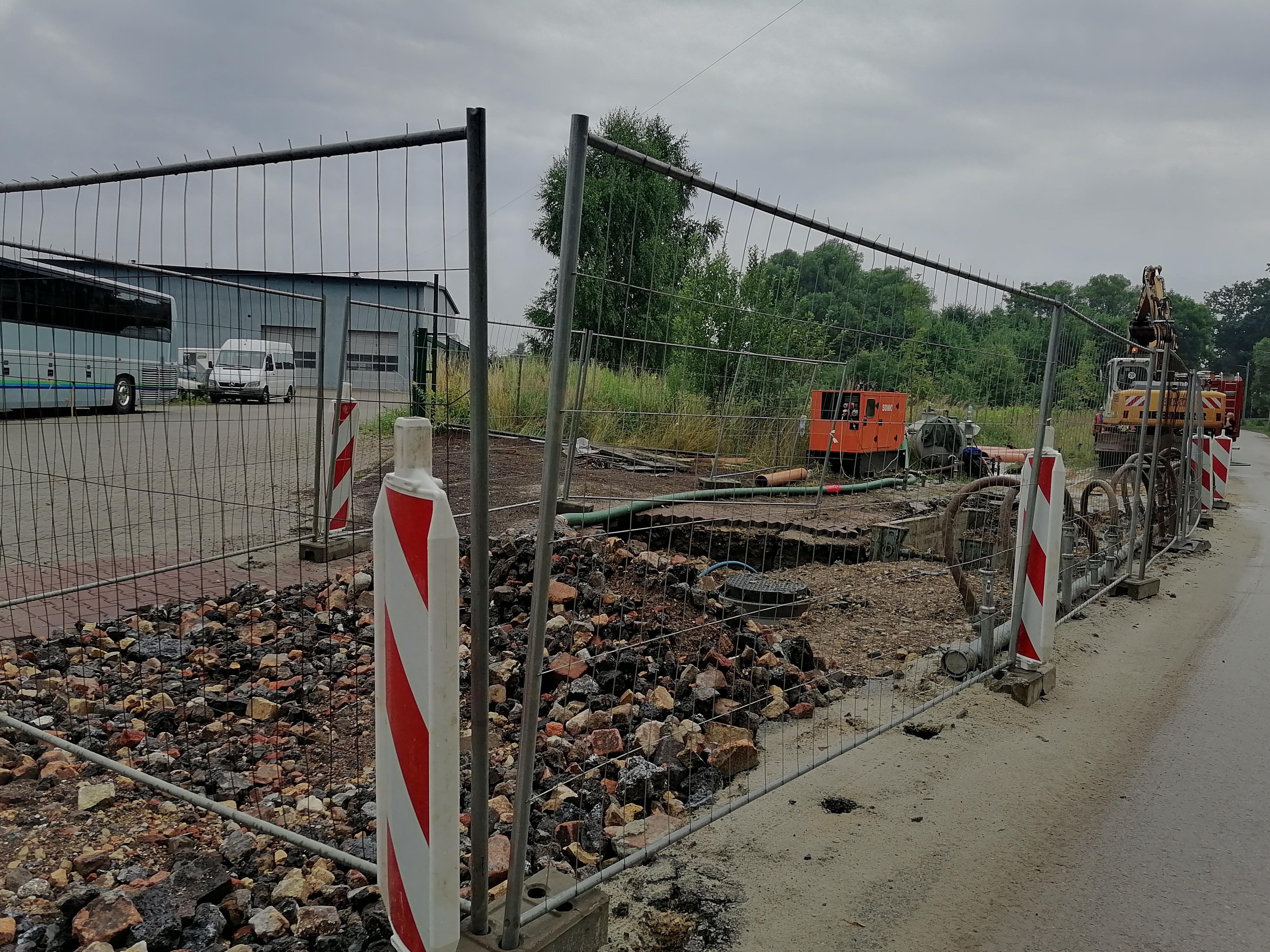

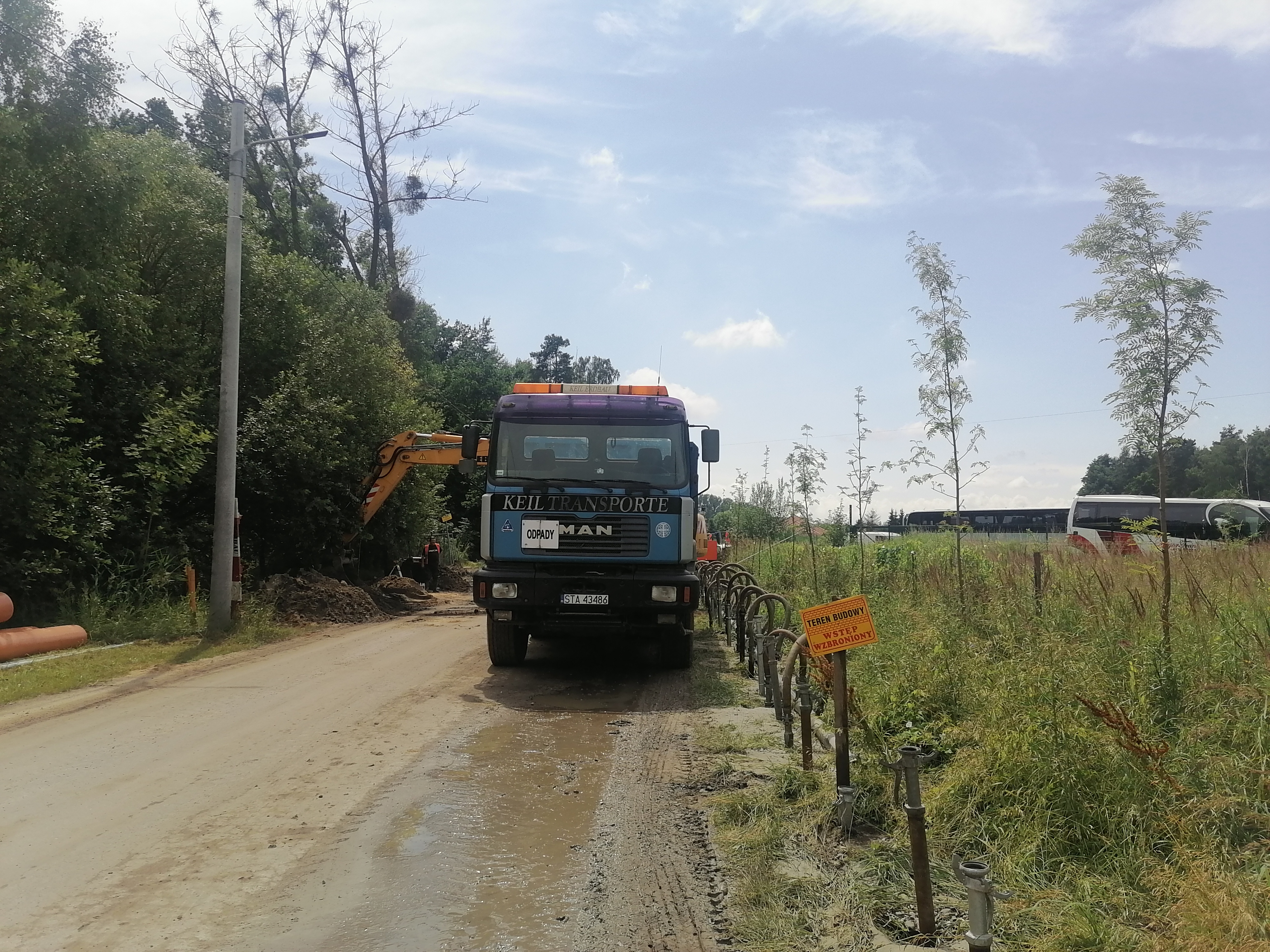

Dalszy postęp prac w budowie tranzytu kanalizacji.

- Wykonano kanalizację sanitarną fi 400 PVC na odcinku kanalizacji:

  • od studni SB18 do studni SB19 w kierunku ul. Łąkowej – wykonano ok. 47 mb
  • od studni SA10  do studni SA11 ulica Wiosenna -  wykonano ok. 51 mb.

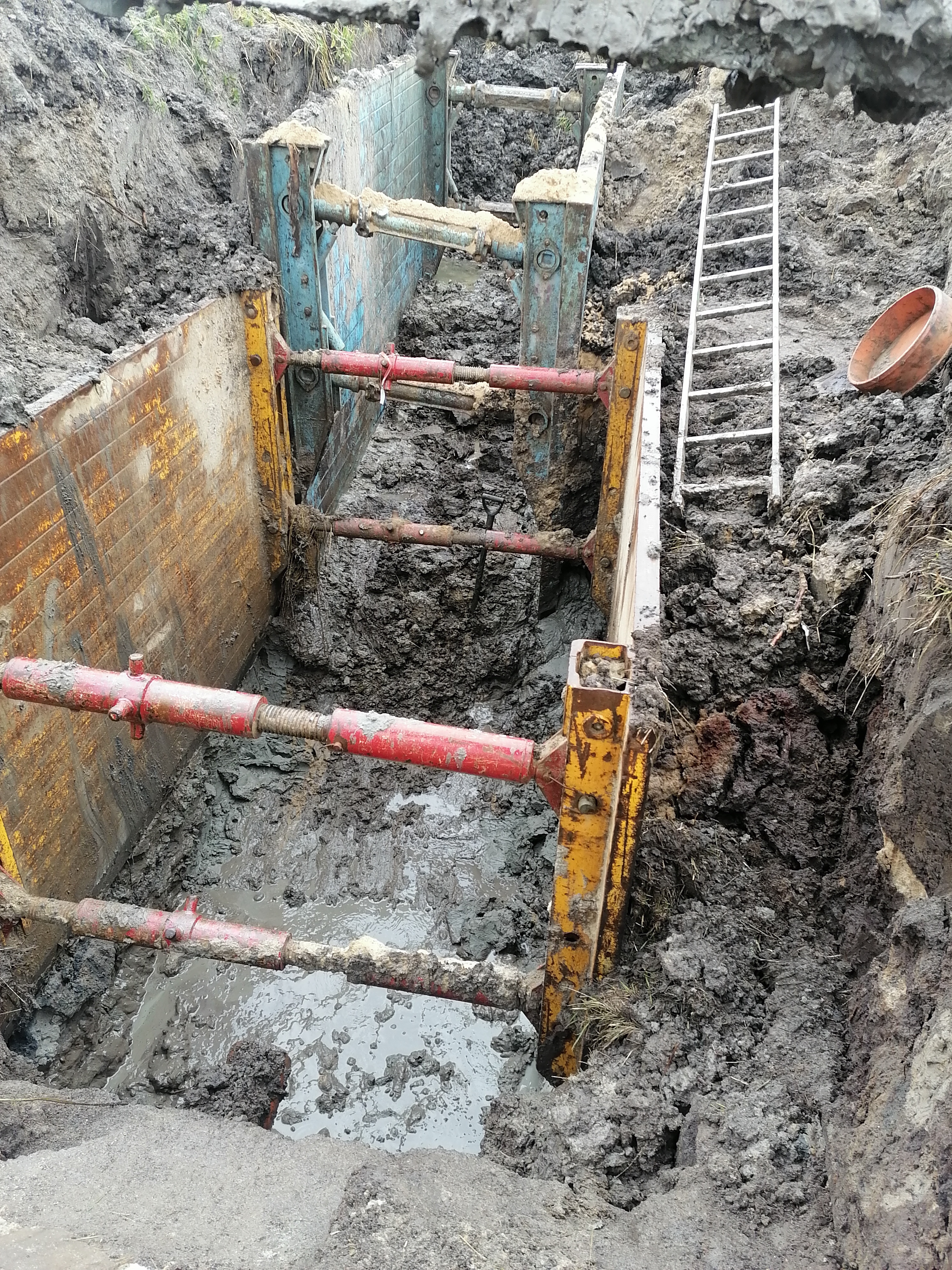

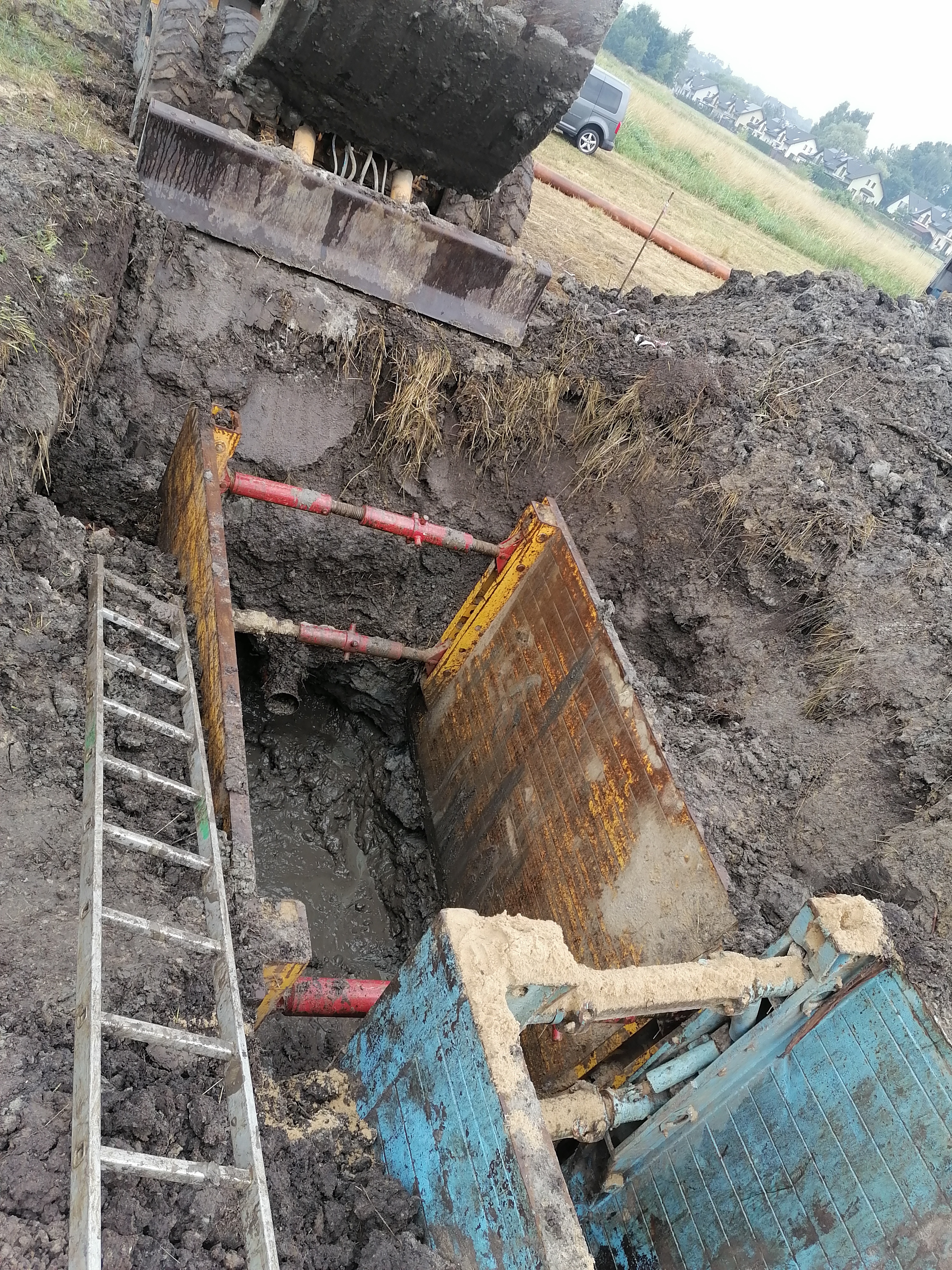

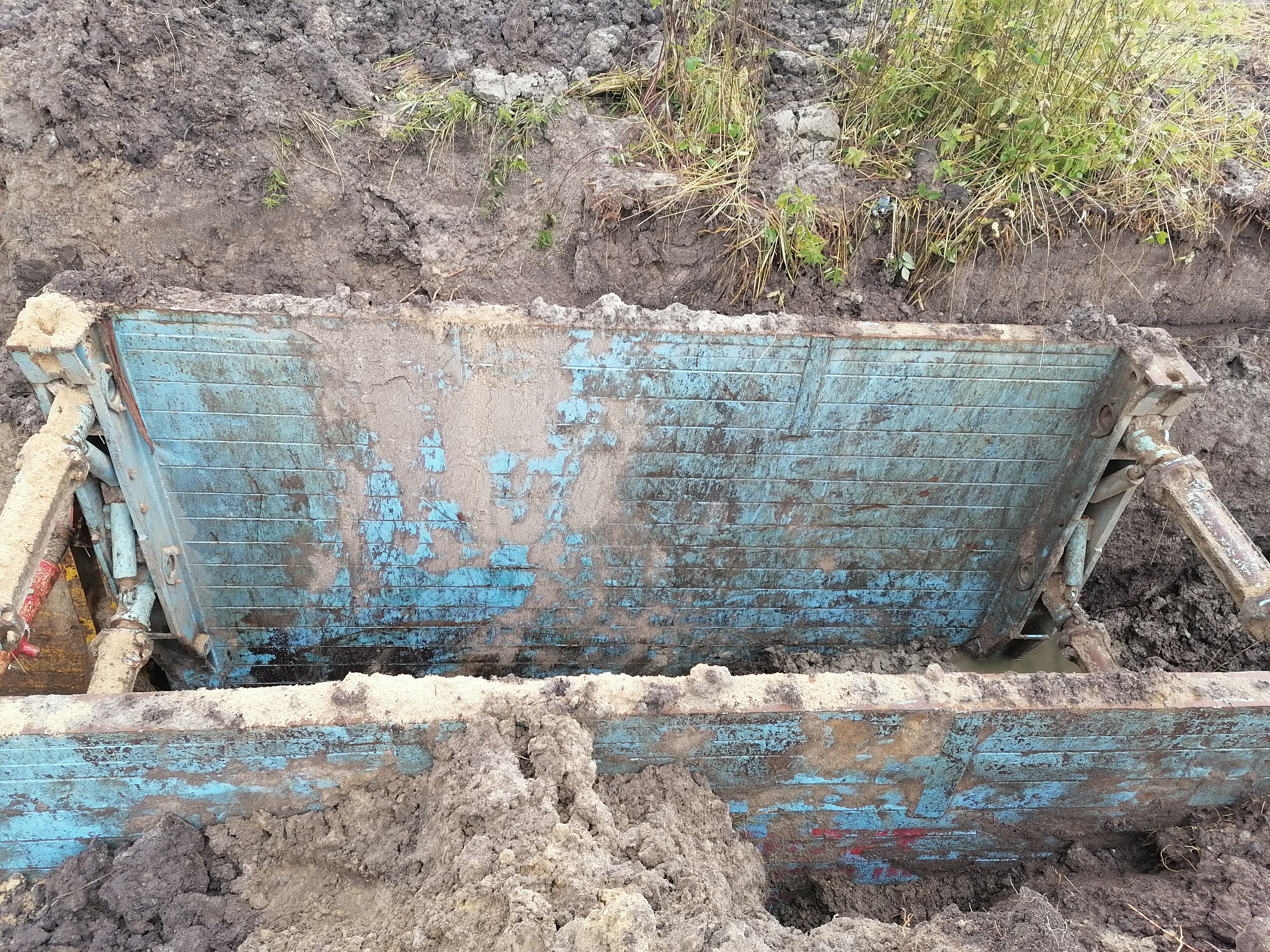

- Zabudowano studnię SA7.1 fi 600 wraz z odcinkiem kanalizacji fi 200 – długość 1.8 mb.
- Wykonano przewiert w rurze stalowej fi 600 na odcinku pomiędzy studniami SB20 i SB21 – długość 19 mb.

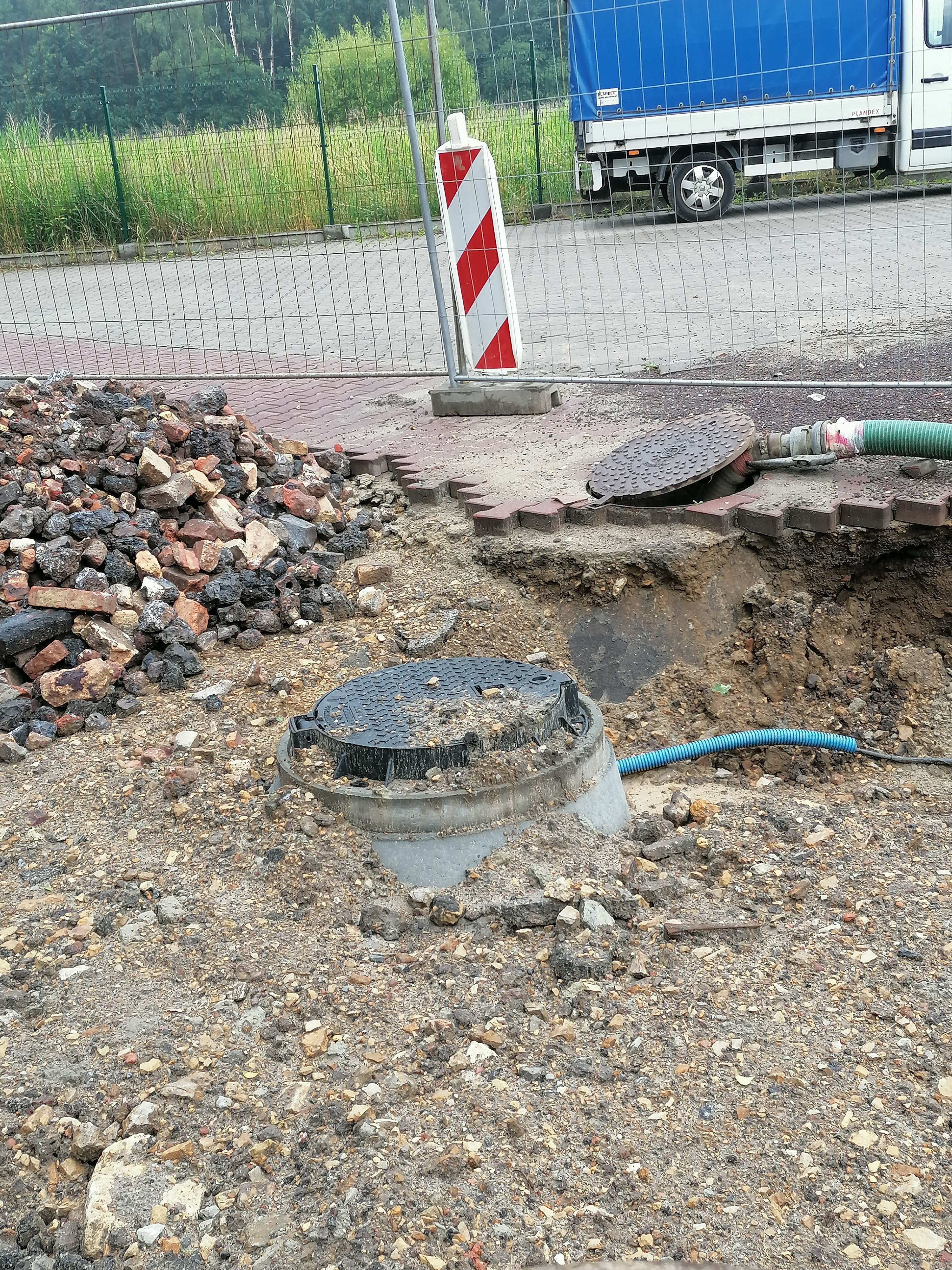

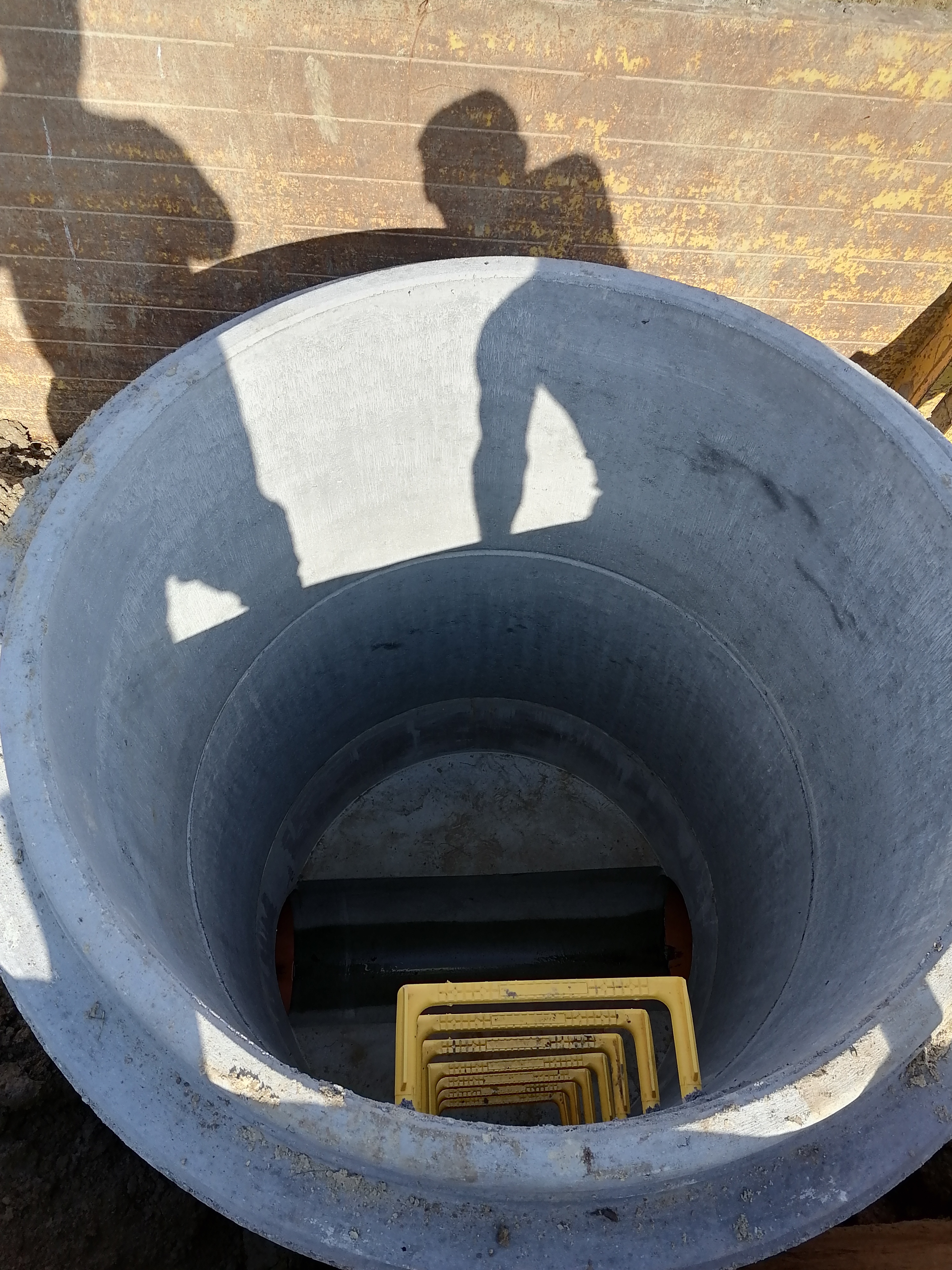

- Zamontowano studnie o numerach SB19, SA11, SA7.1.

Na załącznikach mapowych (nr 1,2) przedstawiony został przebieg budowy tranzytu w Gminie Świerklaniec.

Materiały

Mapa nr 1 tranzyt
Mapa​_1​_608.pdf 1.11MB
Mapa nr 2 tranzyt
Mapa​_2​_​_608.pdf 1.26MB

Zdjęcia (7)
