W celu świadczenia usług na najwyższym poziomie stosujemy pliki cookies. Korzystanie z naszej witryny oznacza, że będą one zamieszczane w Państwa urządzeniu. W każdym momencie można dokonać zmiany ustawień Państwa przeglądarki. Dodatkowo, korzystanie z naszej witryny oznacza akceptację przez Państwa klauzuli przetwarzania danych osobowych udostępnionych drogą elektroniczną.
Powrót

Informacja za okres od 20.09.2021 do 01.10.2021

08.10.2021

Całkowita długość wykonanych kanałów tranzytowych kanalizacji sanitarnej do 1 października br. to 1877,5 metrów bieżących. Biuro inżyniera informuje o najnowszych postępach prac.

  • Zabudowa kanalizacji sanitarnej fi 400 PVC na odcinku od studni SB23 do studni SB25 w kierunku ul. Wieczorków (wykonano około 69,5 mb).
  • Zabudowa kanalizacji sanitarnej fi 400 PVC odcinek kanalizacji od studni SA18 do studni SA22.1 + 12,0 mb  (ulica Oświęcimska/Kościuszki) – wykonano około 59,5 mb.
  • Zabudowa studni na istniejącym kanale w ul. Polnej:  SA77 – fi1200, SA76 – fi1200 + przyłącze fi160 – 2,5 mb, SA74 - fi600.
  • Wymiana przyłącza kan. sanit. fi160 – 3,0mb (SA22.1 – do granicy działki 2486/195).
  • Wymiana przyłącza kan. sanit. fi160 – 2,0mb (SA20 – do granicy działki 1168/148).

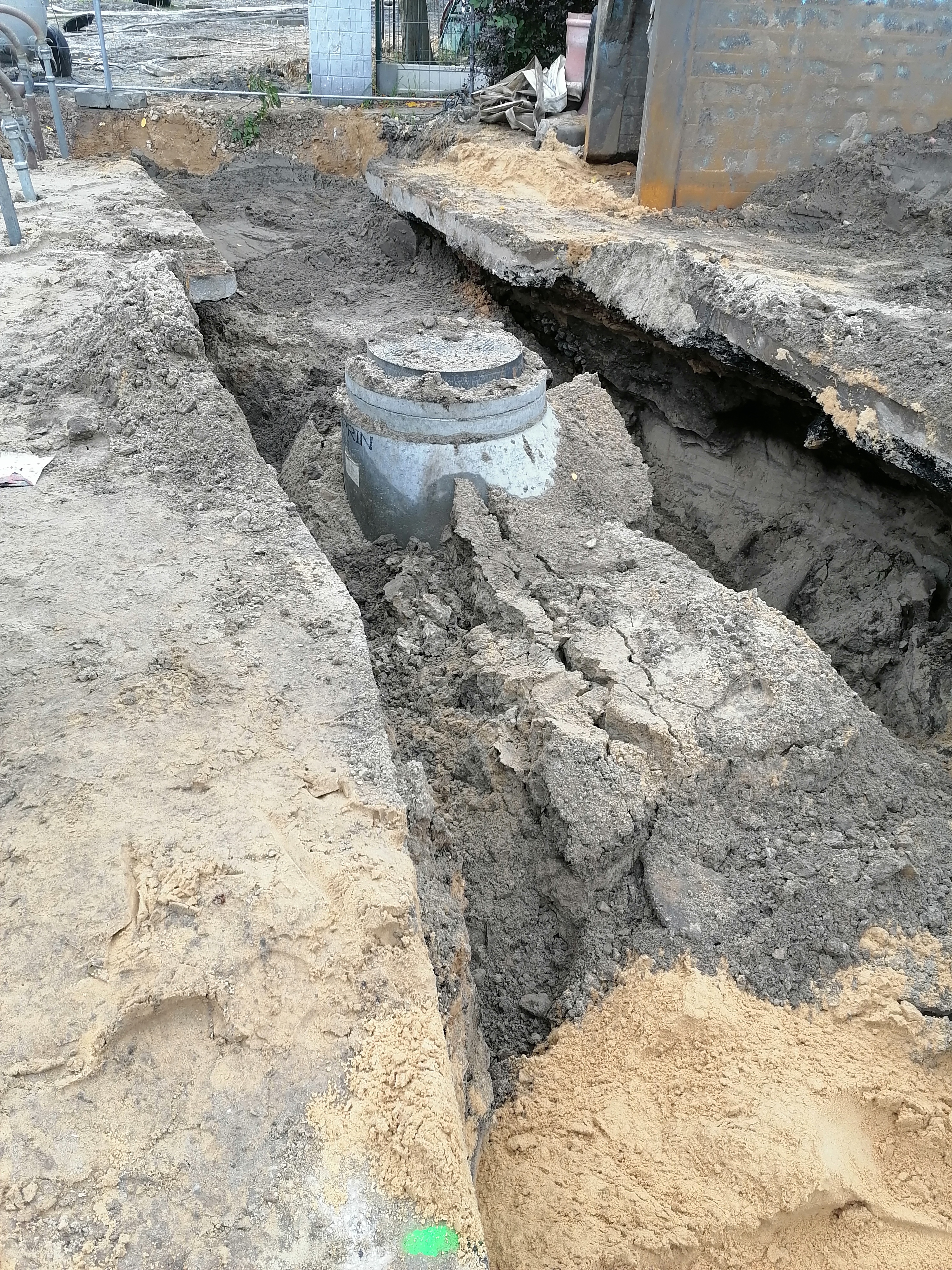

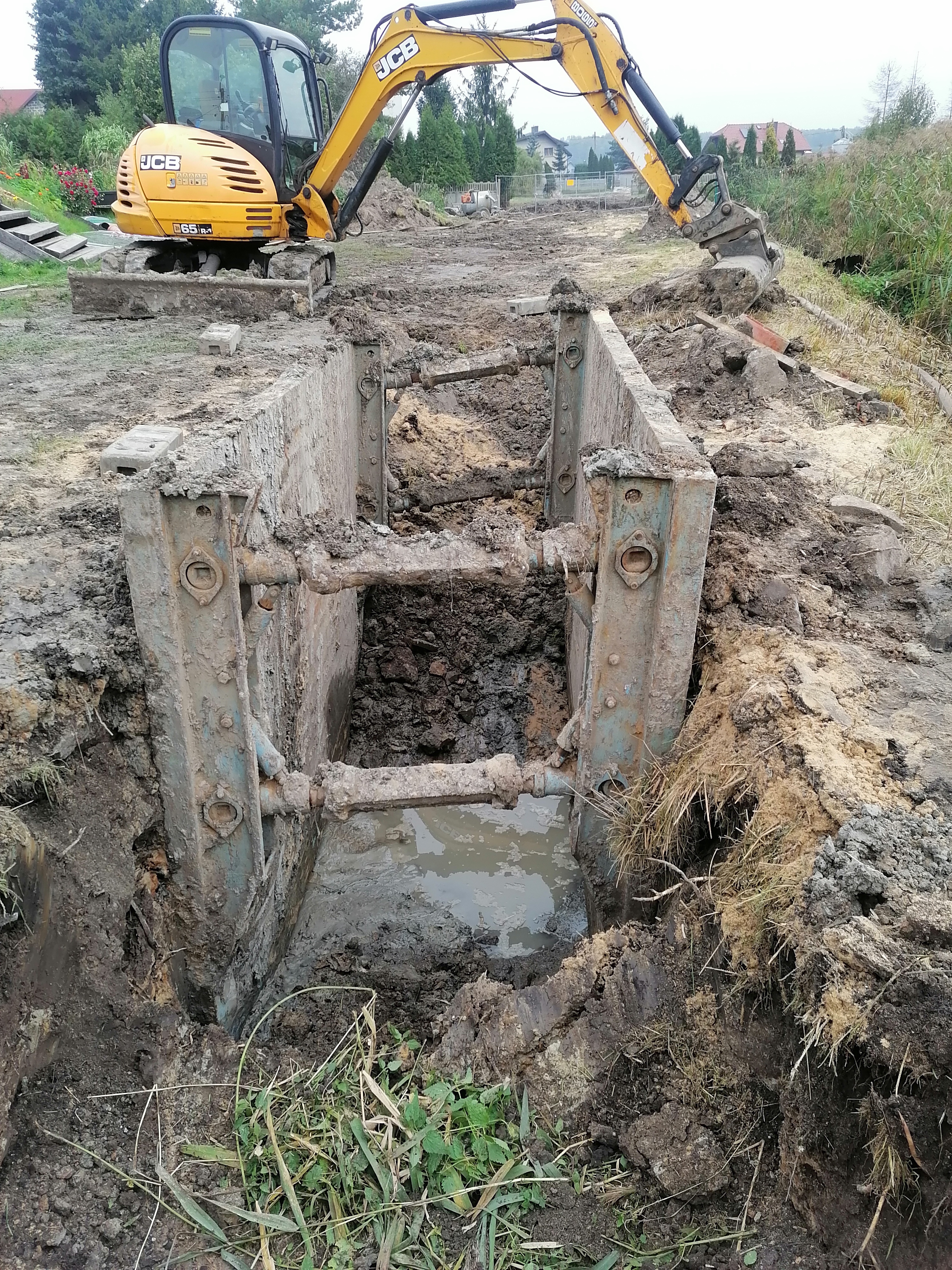

  • Zamontowanie studni o numerach SB24, SB25,  SA19, SA20, SA21, SA22, SA22.1.

Zdjęcia (5)
